Gier

Aménagement du Gier pour lutter contre les inondations

Saint-Étienne Métropole poursuit ses travaux d’aménagement du Gier pour préserver la biodiversité et limiter les risques d’inondation à Rive-de-Gier, la Grand’Croix et Saint-Chamond.

Un lit douillet pour la rivière Gier

Le Gier est à l’origine de nombre d’épisodes d’inondations car ayant souffert d’être trop canalisée pour les besoins de l’activité industrielle.

Saint-Étienne Métropole se porte à son chevet pour lui rendre un lit douillet, conforme aux débits observés en périodes de crue. L’objectif principal est de limiter les risques d’inondation en laissant plus de place au cours d’eau.

Il s’agit d’un projet majeur pour Saint-Étienne Métropole, qui permettra de redonner vie à un Gier malmené par l’activité humaine.

A Rive-de-Gier

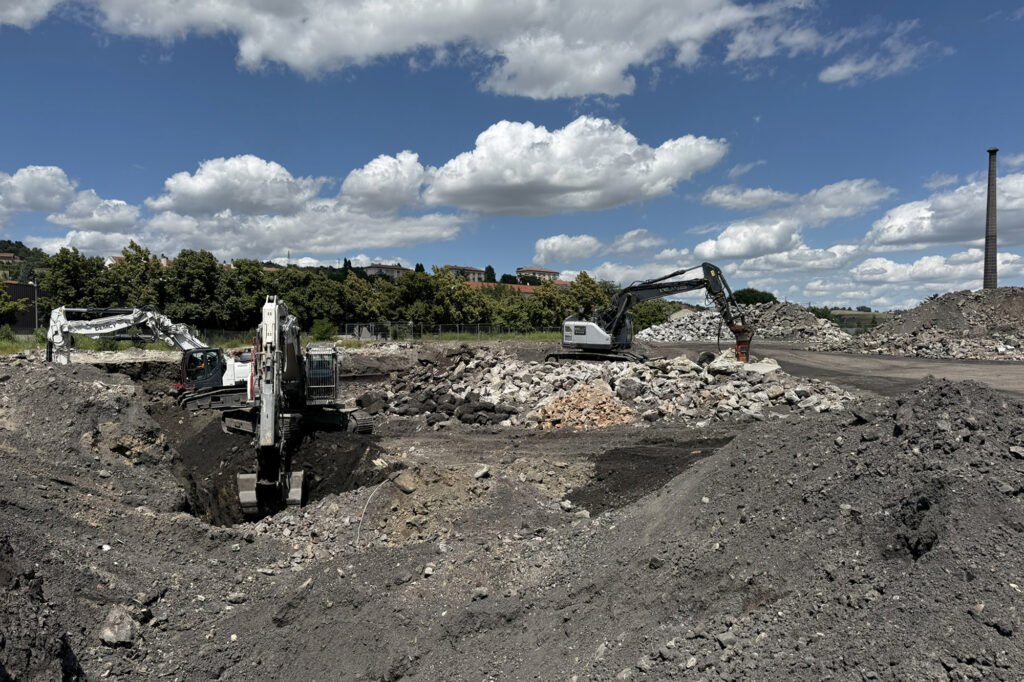

Les travaux d’aménagement des berges du Gier ont débuté en 2021 par l’aménagement de l’entrée Est sur la friche industrielle Duralex. 800 mètres de cours d’eau ont été aménagés, un collecteur d’eaux usées a été déplacé et 90 000 m3 de matériaux ont été terrassés soit le volume de 36 piscines olympiques…

Saint-Étienne Métropole en profite pour planter arbres et arbustes favorables à l’épanouissement de la vie aquatique et créer une voie cyclable et des cheminements piétons propices aux promenades bucoliques.

Ces travaux s’inscrivent dans un projet plus large d’urbanisation de ce secteur clé de Rive-de-Gier, devraient se poursuivre jusqu’en juin 2024.

A la Grand-Croix

Ce chantier titanesque se poursuit à Grand’Croix avec les travaux de démolition et reconstruction du pont au niveau de l’échangeur 13 autoroute A7.

Là, le pont qui enjambait le Gier, large de 4 mètres, a été démoli et remplacé par un pont beaucoup plus grand, large de 10 mètres, pour permettre à la rivière de s’écouler plus librement, y compris en cas de fortes intempéries.

Un chantier qui s’est déroulée en 2022 dans cette zone stratégique à la circulation dense :

  • De mai à juillet : opérations de dévoiement de réseaux et de pré-terrassement
  • En août : 10 000 m3 de terre déblayés et remblayés ; démolition de l’ancien pont remplacé par un nouveau de 10 mètres de large et 45 mètres de long, constitué de 72 éléments de plus de 15 tonnes.
  • En septembre 2022 : circulation rétablie  ; travaux définitifs de réseaux, réalisation des accotements et amorce des futurs cheminements

Coût du chantier : 1,7 M€, dont 450 000 € financés par l’État.

Un risque inondation largement diminué

Le but pour Saint-Étienne Métropole ? Poursuivre l’aménagement du Gier à La Grand’Croix, entamé avec les travaux dans le parc de la Platière en amont il y a quelques mois. Il se poursuivra entre 2024 et 2026 avec des interventions en aval. Il s’agira alors de transformer 600 mètres d’abords de rivière, avec la création d’une voie verte pour assurer une continuité le long du Gier sur près d’1,5 kilomètre.

Aménagement du Gier Pont de La Grand'Croix

38,5M€ pour prévenir les inondations

Tous ces chantiers à Rive-de-Gier, Saint-Chamond et La Grand’Croix visent à limiter les risques d’inondation du Gier tout en égayant ses berges et en préservant la biodiversité.

Ils font partie du Programme d’actions de prévention des inondations (PAPI) du Gier, qui prévoit 38 actions sur 6 ans pour un budget global de 38,5 M €. Ils s’inscrivent également dans le cadre des contrats de rivières, qui bénéficient du soutien financier de l’État, de l’Agence de l’eau Rhône Méditerranée Corse, de la Région, et du Département.
